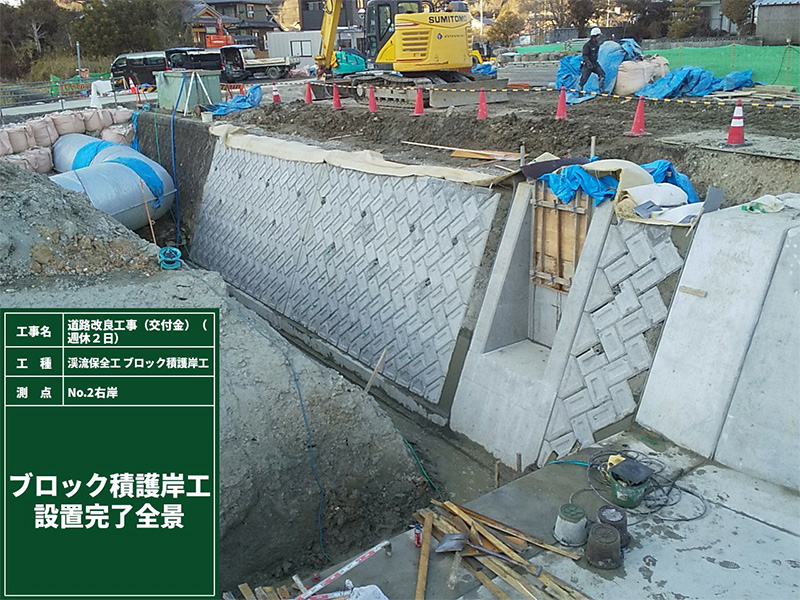

・当初設計による仮設工(コルゲートパイプφ1800)を河川内にて入れ替えながらの施工であったが、施工提案を行い左岸側に曲管で大きく水路を切り替える工法により大幅な工期短縮が実現できた。

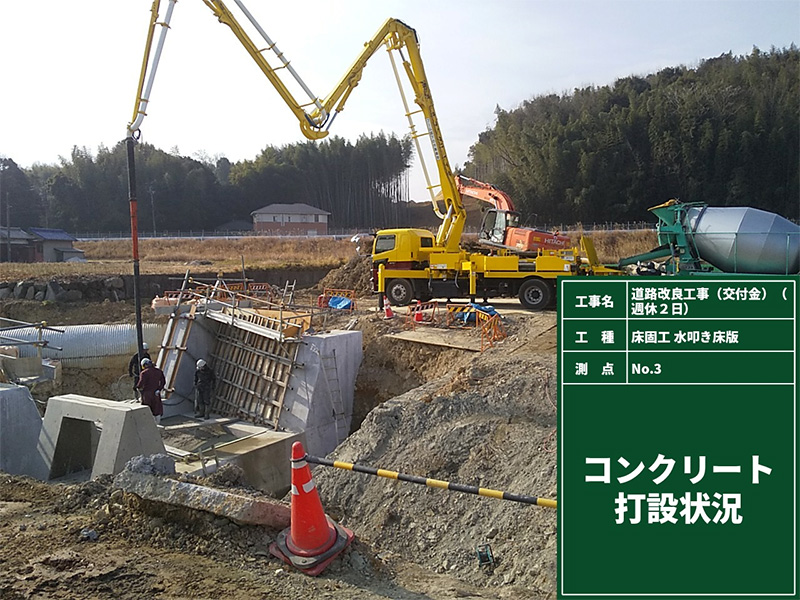

・1月でのコンクリート工事で寒中コンクリートが予想されるため、チェックリストを作成し、コンクリート材料を早強に変更承諾を行い、ジェットヒータによる加温養生にて品質を確保した。
案件名 | 道路改良工事(交付金)(週休2日) |
---|---|
発注者 | 尾張建設事務所 道路整備課 |
工期(もしくは竣工) | 令和4年5月19日 |
工法・構造・規模 | ブロック積護岸工 162㎡ 床固工 102㎥(コンクリート) 附属物設置工 1式 構造物撤去工 163㎥(コンクリート殻) 仮設工 1式 |
